Bouwkundige oplevering huis ter heideweg 62: een mijlpaal bereikt

Locatie Zeist

Vandaag, 15 december, is het pand van de Landelijke Meldkamer Samenwerking (LMS) aan de Huis ter Heideweg 62 in Zeist officieel bouwkundig opgeleverd. Onder het toeziend oog van alle betrokken projectpartners zetten Bart Pigge (aannemer Dura Vermeer) en Tanja Schoenmakers-Kempen (Huisvesting Politiedienstencentrum) hun handtekening onder de opleverdocumenten. Daarmee is een belangrijke mijlpaal bereikt in de grootschalige renovatie van het gebouw.

Huis ter Heideweg 62 zal uitgroeien tot het ‘thuishonk’ van de Landelijke Meldkamer Samenwerking (LMS) en dé centrale ontmoetings- en werkplek voor iedereen die werkt voor en met LMS en de meldkamers. Het pand wordt ingericht als een toekomstbestendige, robuuste en flexibele werkomgeving waar medewerkers van LMS, ketenpartners, hulpdiensten en meldkamers prettig kunnen samenwerken. Het resultaat: een modern, duurzaam en aanpasbaar gebouw dat de bovenregionale crisisbeheersing optimaal ondersteunt.

Historie
De herontwikkeling van Huis ter Heideweg 62 startte met een verzoek van LMS aan het Politiedienstencentrum (PDC). Het pand werd sinds medio 2020 gehuurd en ingericht als kantoor voor LMS en diverse ketenpartners die betrokken waren bij de Covid-19-crisisbeheersing. In januari 2021 werd het gebouw aangekocht door de politie, met het oog op de ontwikkeling van de LMS-organisatie en de landelijke structuur voor bovenregionale en nationale crisisbeheersing. Het pand had echter een grondige aanpassing nodig om te voldoen aan de eisen van deze organisaties en aan de normen van deze tijd — én die van de toekomst.

Ontwerp en uitvoering
Voor de renovatie is gekozen voor een UVAgc-aanbesteding (Design & Build). Op basis van programma’s van eisen van de politie en van LMS werd eind 2022 gekozen voor Dura Vermeer en partners. Na een intensief ontwerptraject startte de verbouwing in mei 2024. Omdat het gebouw in gebruik bleef, werd in meerdere fasen gewerkt, met tussentijdse ingebruiknames en tijdelijke herhuisvesting van teams. Dankzij nauwe samenwerking konden tijdens de bouw aanvullende wensen worden meegenomen. Recent is het project afgerond met testen, keuringen en validaties, waardoor de oplevering met minimale restpunten kon plaatsvinden.

Het project
De totale omvang van het project bedraagt circa 12.700 m², waarvan ongeveer 8.600 m² kantoorruimte en 4.100 m² ondergrondse parkeergarage. In het vernieuwde pand zullen straks zo’n 400 medewerkers werken. LMS formuleerde aan het begin drie harde uitgangspunten:

1. Het gebouw blijft in gebruik: verbouwen met “de winkel open”
2. Oplevering in 2025, inclusief installaties
3. Een vaststaand budget.

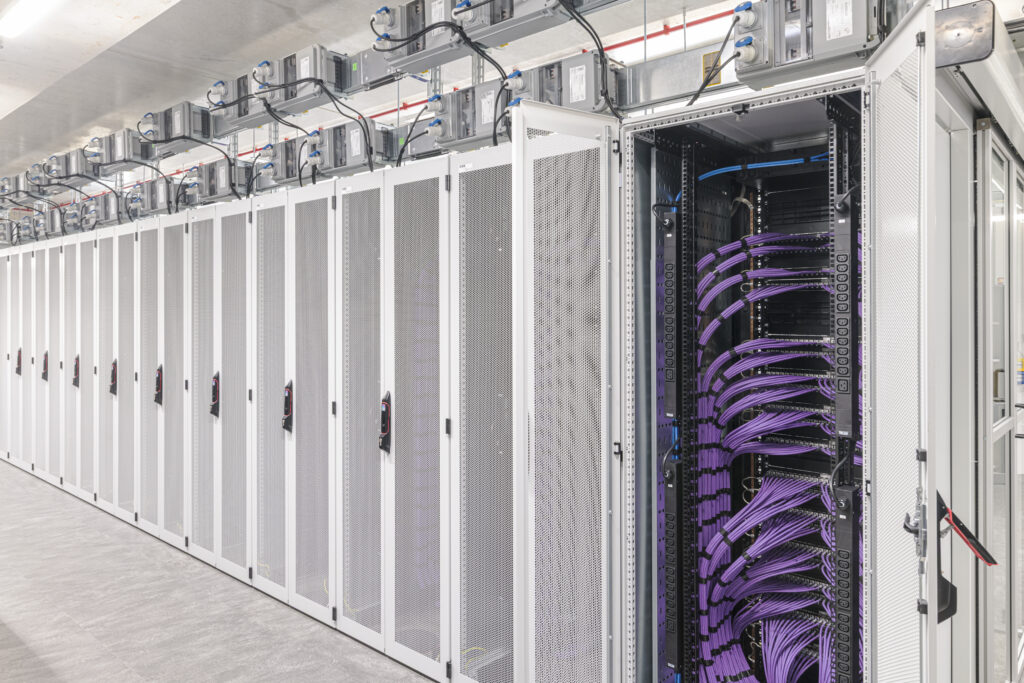

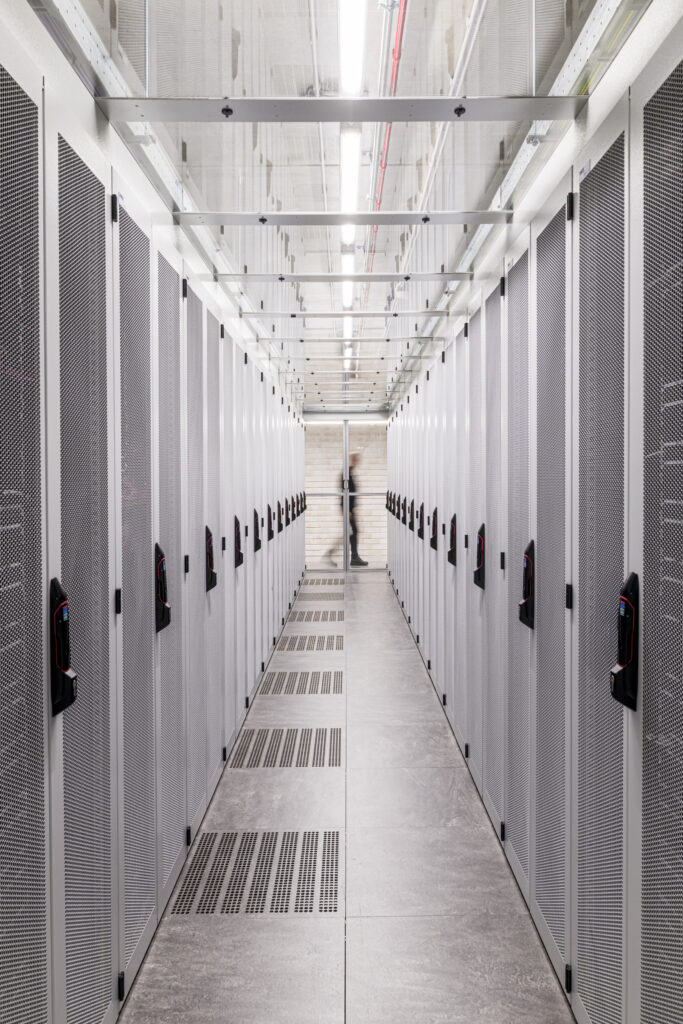

      De focus lag op het realiseren van hoogwaardige ICT-voorzieningen, een MER (serverruimte), moderne kantoor- en crisisruimten en diverse back-upfaciliteiten voor situaties waarin continuïteit cruciaal is. Daarnaast zijn het beveiligingsniveau van het pand en het terrein stevig verhoogd.

      Toekomst
      Met de bouwkundige oplevering achter de rug maakt het project nu de stap naar de volgende fase. Begin volgend jaar nemen de eerste gebruikers hun intrek in het vernieuwde gebouw. De volledige ingebruikname staat gepland voor het tweede kwartaal van 2026. Tegen die tijd is Huis ter Heideweg 62 niet alleen een modern kantoor, maar ook een toekomstbestendig knooppunt waar samenwerking, continuïteit en veiligheid centraal staan.
